Eau potable
Cise TP exécute différentes opérations telles que les renouvellements de conduite, les extensions de réseaux et les réparations de casses de réseaux. Ces opérations sont réalisées avec tous types de tuyaux (PEHD, PVC, acier, fonte...), sur tous diamètres allant jusqu'au 1 600 mm y compris la réalisation des branchements. Cise TP répond aux besoins et attentes de ses clients publics, privés et intervient sur les stations d'eau potable et sites industriels nécessitant une coordination spécifique.
Agence Normandie

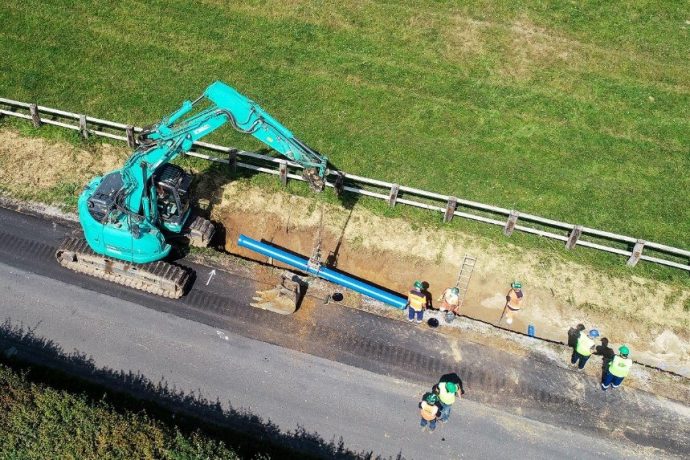

Cise TP réalise une sécurisation de l’alimentation en eau potable dans le Calvados (14)
Il s’agit du plus long linéaire de canalisation de sécurisation réalisé en 2018 dans le département du Calvados : 6 km en Ø 350, 300 et 250. Une opération complexe notamment pour ce qui concernait les phases de raccordement des ouvrages, continuité de service oblige… Des opérations d’étanchéité et de modifications des ouvrages devant en plus être réalisées lors de ces travaux. Le projet s’inscrivait également dans le cadre de la future liaison électrique France-Angleterre dite IFA 2, avec donc des contraintes de planning et de coactivités très fortes.
Agence Provence Alpes
Cise TP remplace une conduite à Carpentras (84)

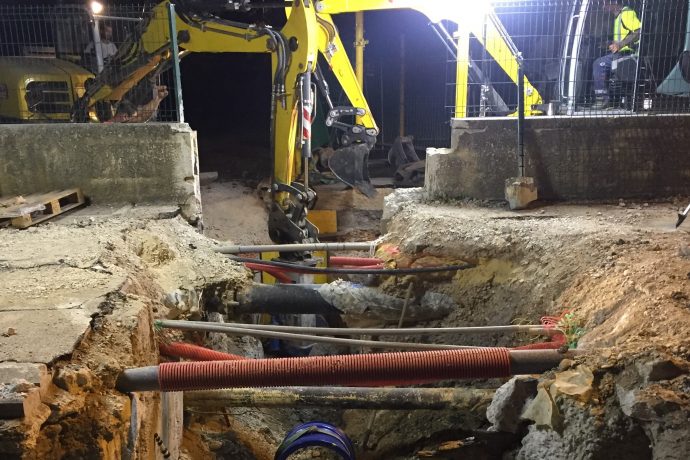

Ce chantier, d’une durée de neuf mois, consistait à remplacer une conduite AEP ø 450 en fonte grise par une fonte ductile ø 500 sur 1 km avec trois raccordements qui ont été réalisés la nuit car la conduite alimentait les réservoirs de la ville de Carpentras.
Un réseau d’assainissement a également été posé en ø 200 et une conduite d’AEP en ø 110 sur 800 m avec la reprise de vingt branchements et antennes.
Agence Nord Bretagne Pays de la Loire

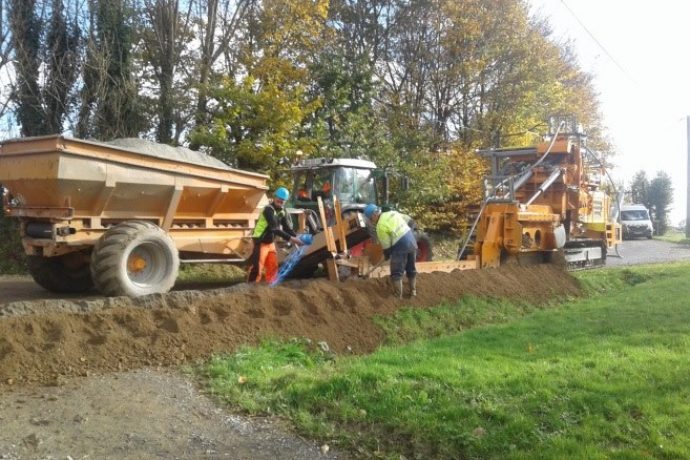

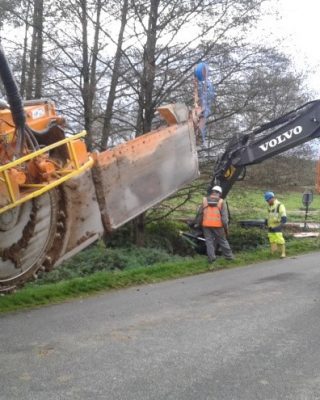

Renouvellement de la conduite d’eau potable entre Irodouër & Miniac sous Bécherel (35)
Le long de la RD 70 entre Irodouër & Miniac sous Bécherel, les équipes de Cise TP ont déroulé et posé 4 km de réseau d’eau potable.
Le chantier comportait de nombreuses particularités :
- travaux sous alternat avec grande circulation routière (sauf pendant la phase trancheuse sous route barrée),
- forages dirigés pour les traversées de route car le Conseil Départemental ne souhaitait pas de tranchée sur tapis d’enrobés récent et en bon état,

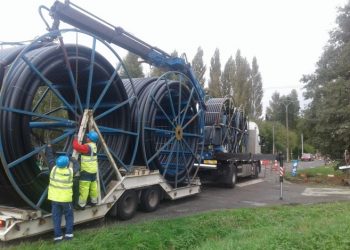

- déroulage des tourets de Ø160 PEHD en relation avec le fournisseur pour limiter les coûts de transports des tourets,
- soudures miroirs de certains tronçons en barres,
- utilisation de la trancheuse pour pose des 3 kms de 160 PEHD & 500 m de PEHD Ø50
